湛水状況

試験湛水(試験的にダムに水を貯めること)を紹介します

運用開始前の2006年10月から2008年3月に実施しました

貯水位が徐々に上がり水が貯まる様子がわかります

試験湛水開始前

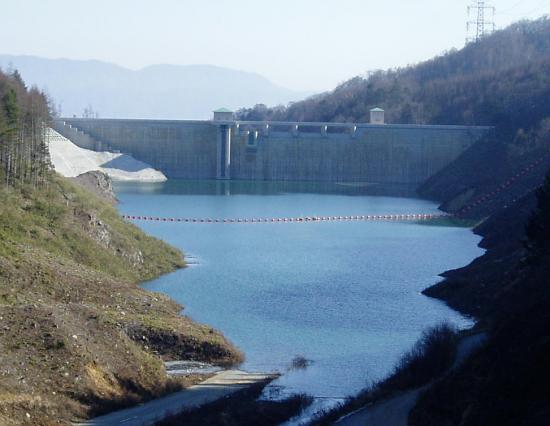

2006年10月16日試験湛水開始前の写真

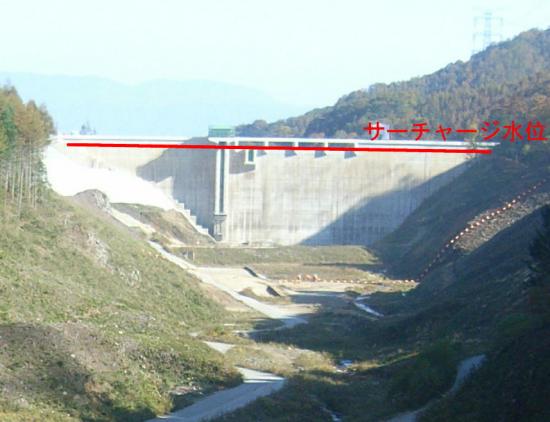

サーチャージ水位:

洪水時に貯めることができる最高水位、標高1460.00m

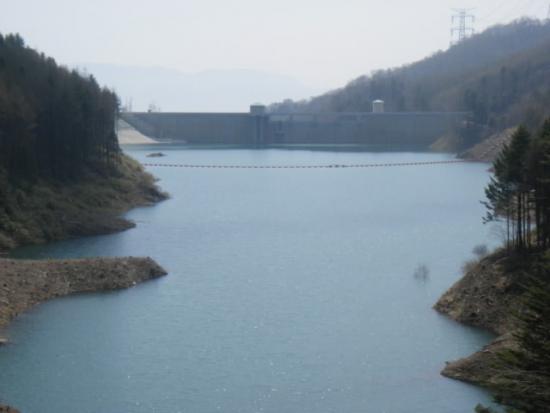

2006年10月31日(標高1426.50m)

2006年10月31日の湛水状況

11月30日(標高1433.67m:有効貯水率8%)

水が貯まり、少し湖らしくなってきました。

2006年11月30日有効貯水率8%の写真

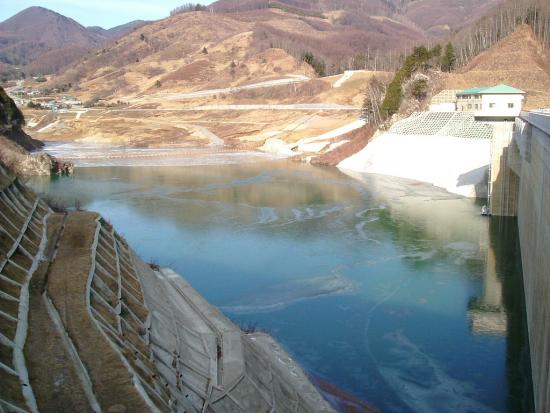

12月24日(標高1436.38m:有効貯水率14%)

水面中央にあるオレンジ色の一連の浮きは流木止設備で、

上流からの流木やゴミを止め、ダムやゲートを守る設備です

2006年12月24日有効貯水率14%の写真

年末年始の状況

試験湛水中は、年末年始も観測・巡視業務を行い、

ダムに異常が無いかチェックを行いました

大晦日の写真

大晦日

元旦の写真

元旦

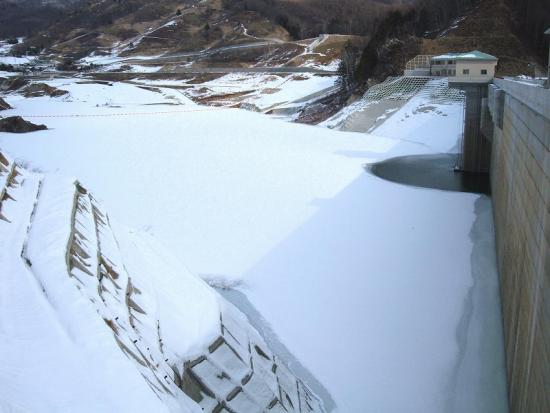

2007年1月31日(標高1440.68m:有効貯水率25%)

水位は1日に数センチずつ上昇、凍っていても水は貯まります

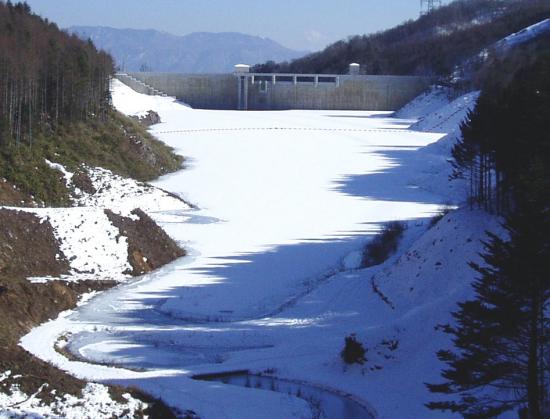

2007年1月31日有効貯水率25%の写真

2月1日(標高1440.73m:有効貯水率25%)

貯水池を覆う氷は日々厚みを増しているようですが、

取水塔の周り(写真右側の黒くなっている部分)は

凍結防止装置により、凍らず水面が見えています

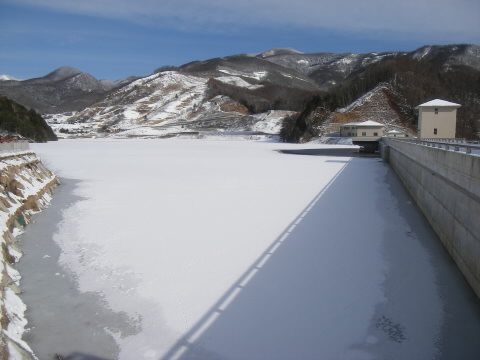

2007年2月1日有効貯水率25%の写真

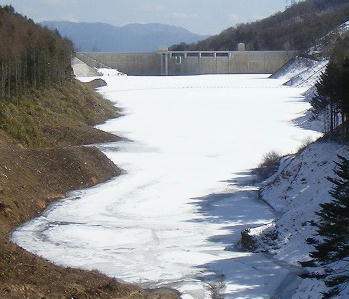

2月28日(標高1442.07m:有効貯水率28%)

2007年は暖冬といわれましたが、2月末時点でも

まだまだ貯水池の氷は厚く残っていました

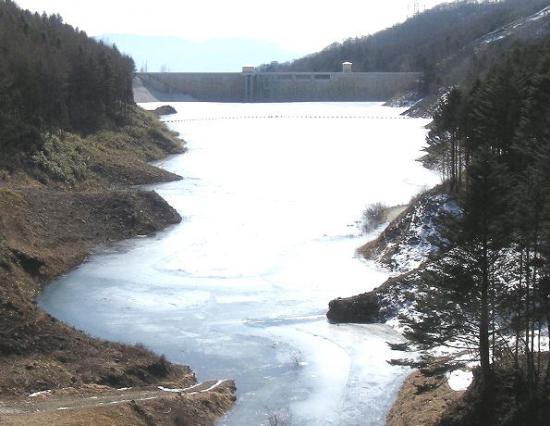

2007年2月28日有効貯水率28%の写真

3月19日(標高1442.86m:有効貯水率30%)

試験湛水開始より154日目、有効貯水率が30%を超えました

2007年3月19日有効貯水率30%の写真

5月5日(標高1446.27m:有効貯水率40%)

試験湛水開始より201日目、有効貯水率が40%を超えました

2007年5月5日有効貯水率40%の写真

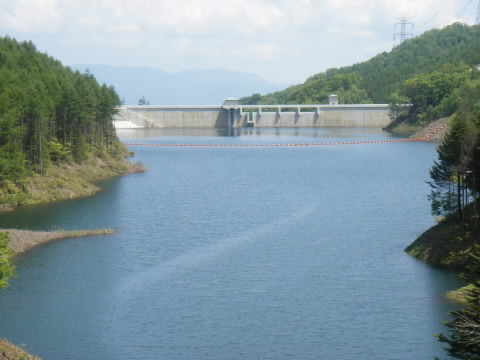

6月11日(標高1449.29m:有効貯水率50%)

試験湛水開始より238日目、有効貯水率が50%を超えました

2007年6月11日有効貯水率50%の写真

7月17日(標高1453.5m:有効貯水率69.6%)

試験湛水開始より274日目、待望の常時満水位達成!!

2007年7月17日有効貯水率69.6%の写真

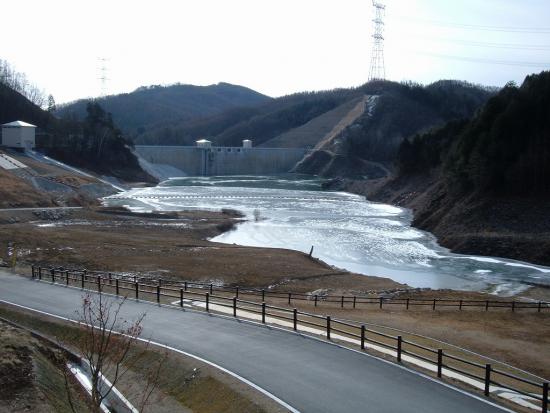

10月16日(標高1453.5m:有効貯水率69.6%)

試験湛水開始より365日目、非洪水期に入り、試験湛水を再開

2007年10月16日試験湛水再開の写真

11月3日(標高1456.19m:有効貯水率81.6%)

試験湛水開始より383日目、琴川ダムは紅葉真っ盛り

2007年11月3日有効貯水率81.6%の時の紅葉の写真

12月26日(標高1458.65m:有効貯水率93.9%)

試験湛水開始より436日目、琴川上流には薄氷が見られます

2007年12月26日ダム上流側から有効貯水率93.9%の写真

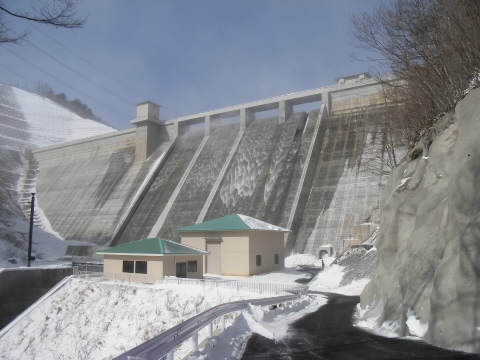

2008年1月30日(標高1459.38m:有効貯水率97.7%)

試験湛水開始より471日目、真冬のダム景色です

2008年1月30日有効貯水率97.7%の写真

2月24日(標高1460.01m:有効貯水率100.0%)

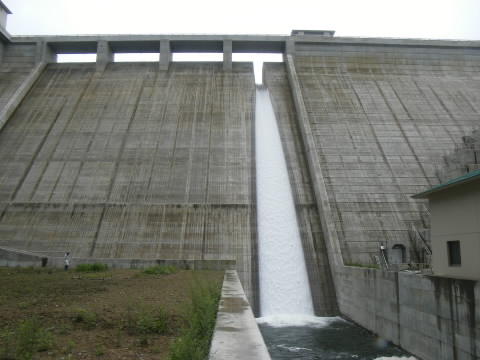

試験湛水開始より496日目、サーチャージ水位からの越流です

2008年2月24日有効貯水率100%、非常用洪水吐から越流写真

琴川ダムTOPに戻る

このページに関するお問い合わせ先

山梨県県土整備部広瀬・琴川ダム管理事務所
広瀬ダム管理課
住所:〒404-0206山梨市三富上釜口篠原1178-1
電話番号:0553(39)2411ファックス番号:0553(39)2413
琴川ダム管理課
住所:〒404-0007山梨市牧丘町北原4140-61
電話番号:0553(35)3140ファックス番号:0553(35)3143
